Отчет о строительных работах в Про.Молодости в марте
18 марта 2025
Информируем вас о выполнении строительных работ за первые 2 недели марта:

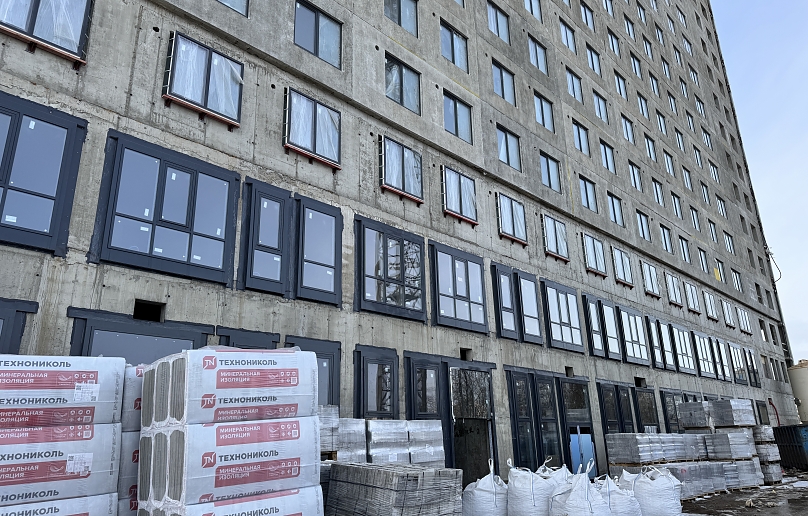

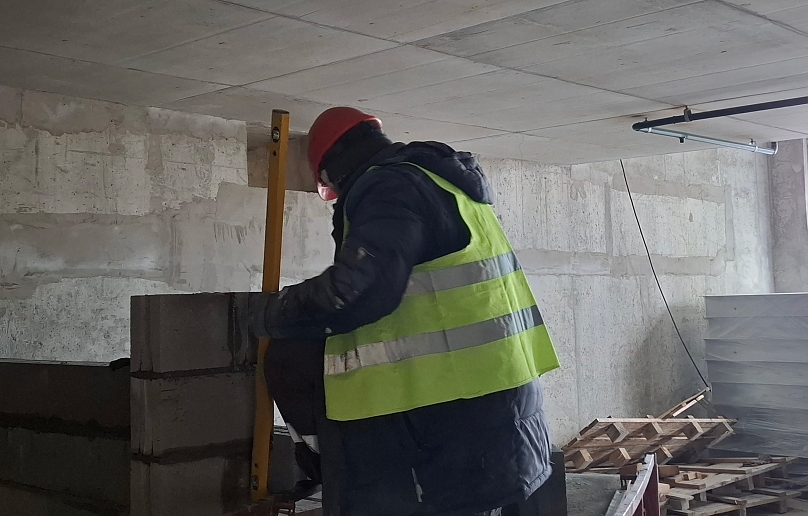

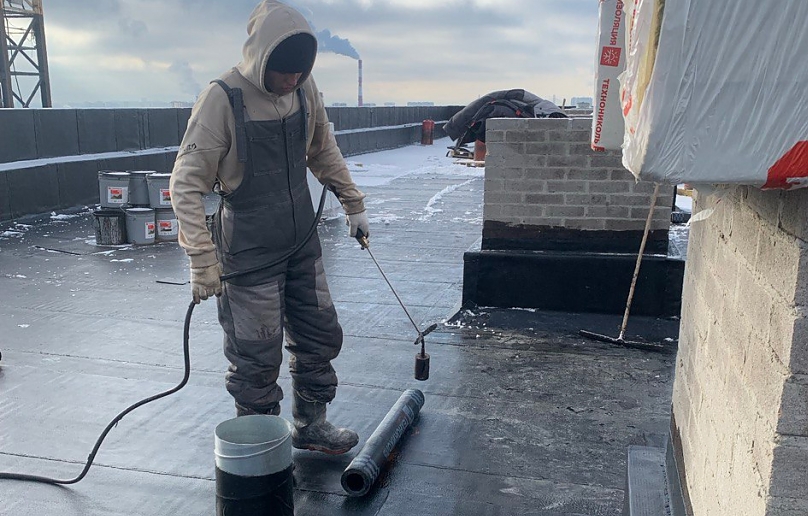

- Активно продолжались строительные работы по устройству кровли, и за месяц выполнено 89,4% работ в объеме 400 кв.м.

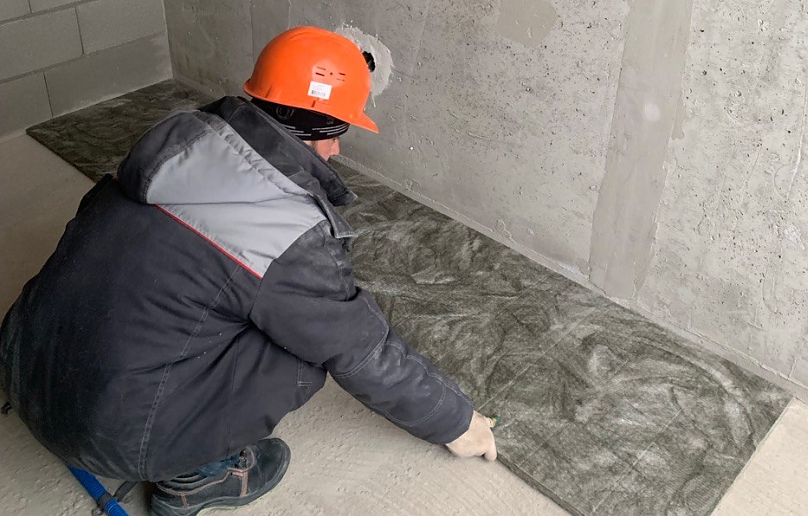

- Продолжаются работы на верхних этажах по устройству стяжки пола, всего выполнено более 80% работ в объеме 3510 кв.м. в 1 и 2-й секциях. Работы по штроблению под системы электроснабжения (ЭОМ) и сигнализации (СС) выполнены в 90 номерах с 1-й по 3-ю секцию.

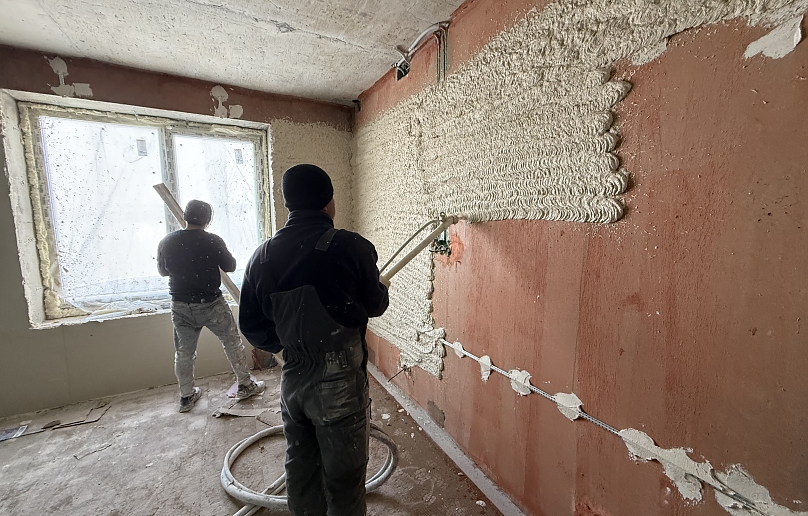

- Ведутся внутренние отделочные работы и достигнуты значительные результаты: на верхних этажах ведутся работы по гипсовой штукатурке - выполнено более 70% от общего объема работ, что составляет 29 112 кв.м. с 1 по 3 секцию с 16 по 20 этажи.
- На завершающей стадии работы по монтажу противодымной и общедомовой вентиляции; активно ведутся работы по монтажу радиаторов отопления — выполнено более 60% в объеме 136 шт.
- Продолжаются работы по монтажу лифтового оборудования: установлено более 40%.
- Ведутся работы по установке витражных конструкций и устройству инженерных коммуникаций на первых этажах коммерческих помещений.
