+7 812 777-72-72
К списку новостей

Отчет о строительных работах в Про.Молодости в июне

19 июня 2025

Наступила середина июня, самое время поделиться свежими новостями и рассказать о текущих событиях, связанных со строительством апарт-отеля «Про.Молодость».

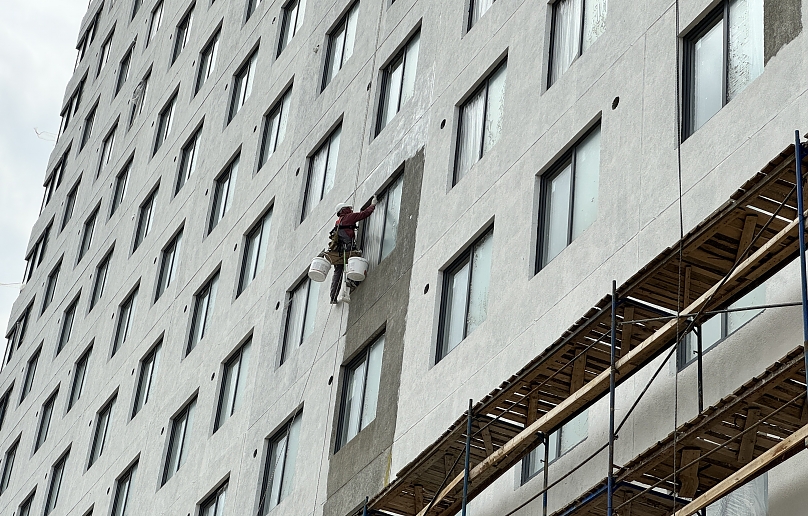

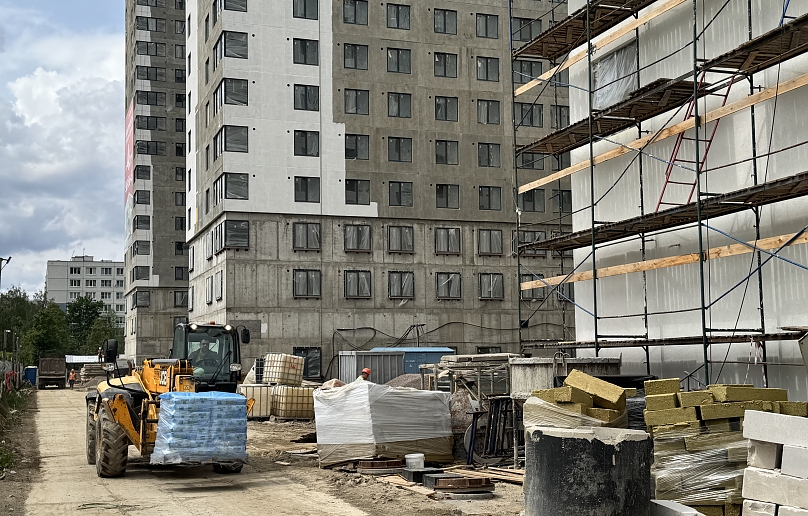

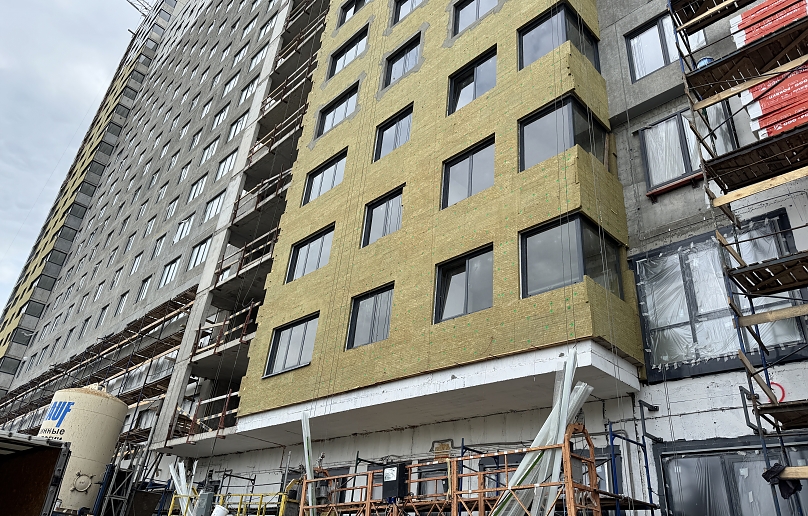

  • На данном этапе активно ведутся работы по устройству облицовки фасада здания, его утеплению, происходит грунтовка и обшивка утеплителем. За первые недели июня смонтировано 122 м².

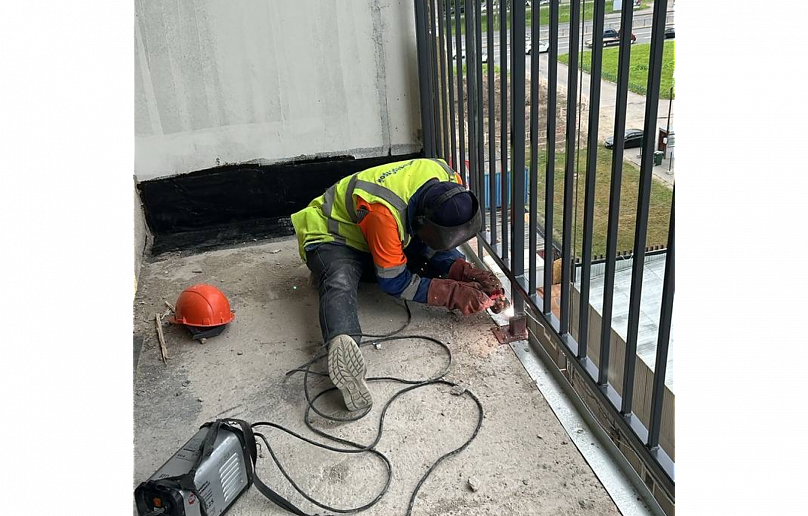

  • На завершающей стадии находится устройство стяжек пола, работы последние 2 недели велись на балконах 3 секции, на данный момент процент выполнения от общего объема работ - 99,7%.
  • Такой же процент выполнения (99,7%) и нахождение на завершающем этапе у работ по кладке внутренних перегородок стен, которые сейчас ведутся у вентиляционных шахт.

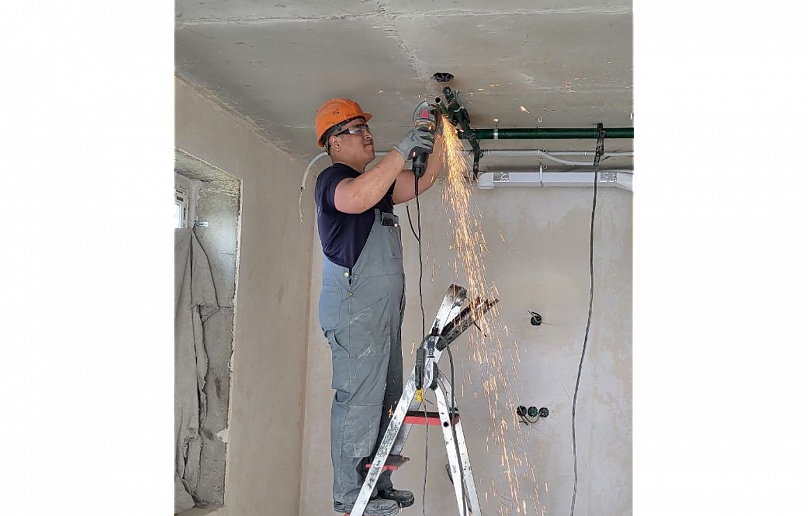

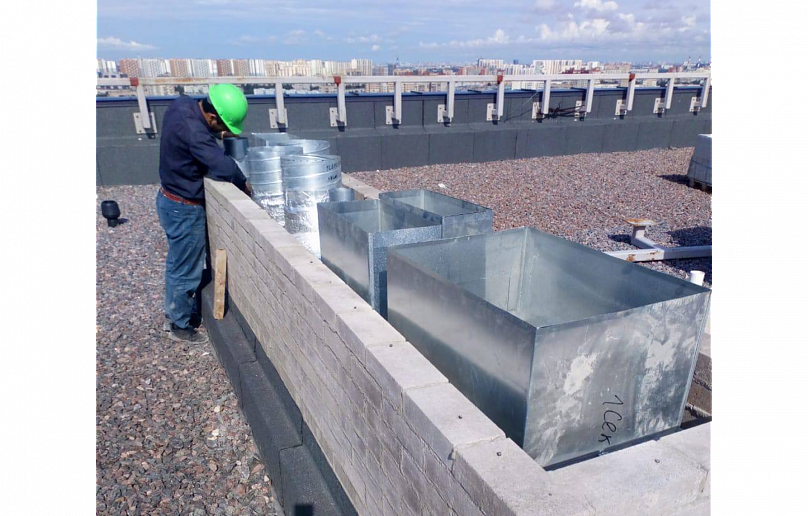

  • Приятно радует скорость работ по монтажу противодымной вентиляции, за указанный промежуток было смонтировано 28 пог.м., выполнение от общего объема составляет 99,6%.
  • Продолжаются работы по гипсовой штукатурке номеров и мест общего пользования, на данном этапе работы производятся на 2-3 этажах в 1-3 секциях.

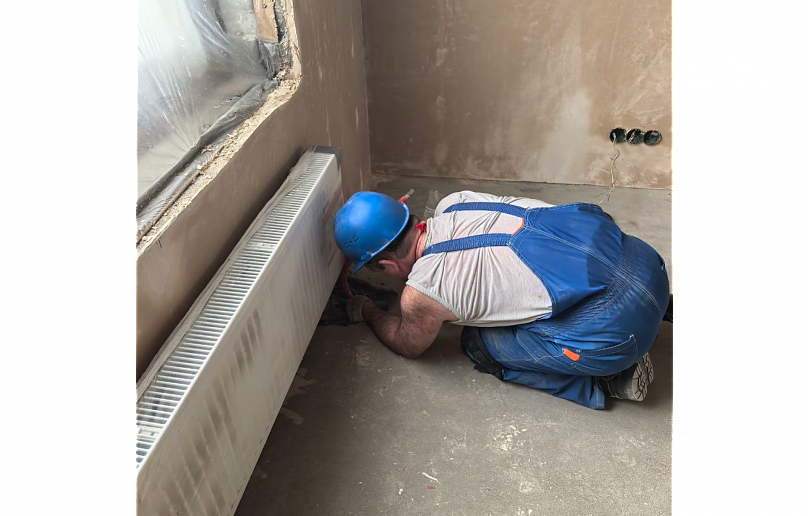

  • Также за начало июня было смонтировано 36 радиаторов на 2-3 этажах в 1-3 секциях. Суммарно на данном этапе работы выполнены на 98,1% от общего числа.
