Отчет о строительных работах в Про.Молодости в феврале

18 февраля 2025

Информируем вас о выполнении строительных работ за первые 2 недели февраля:

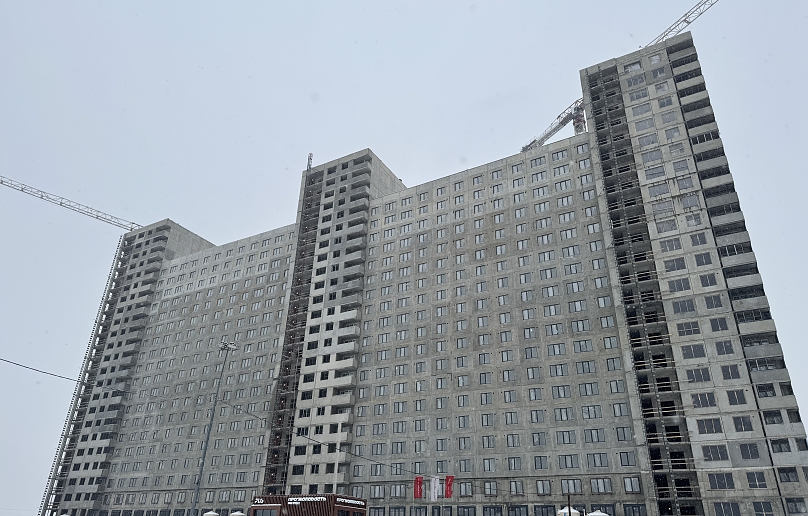

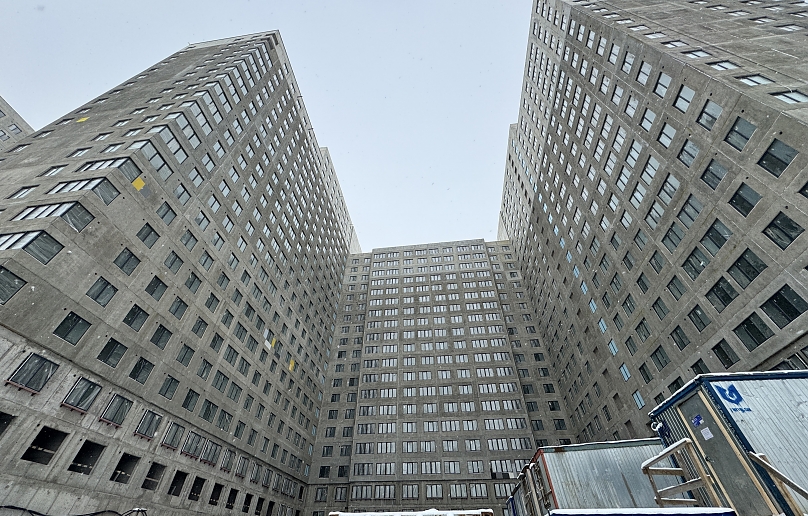

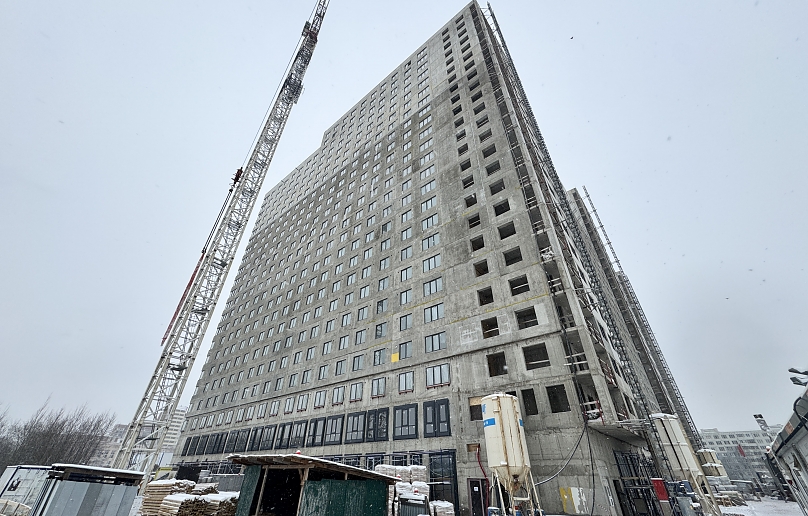

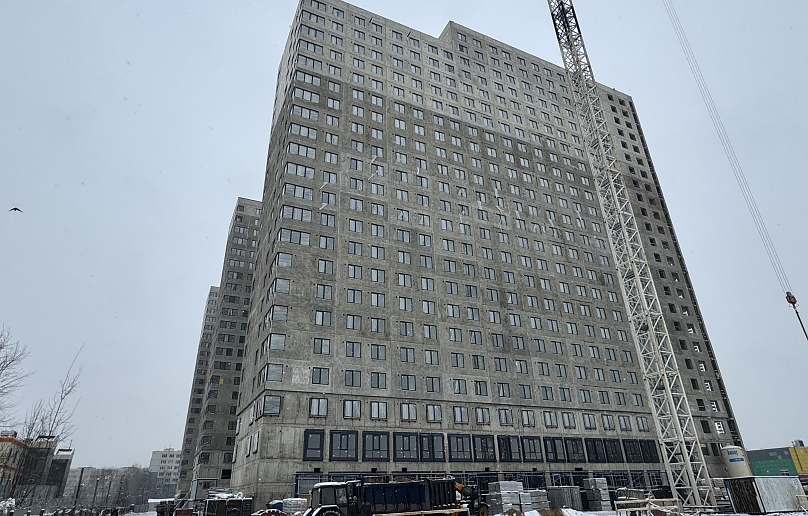

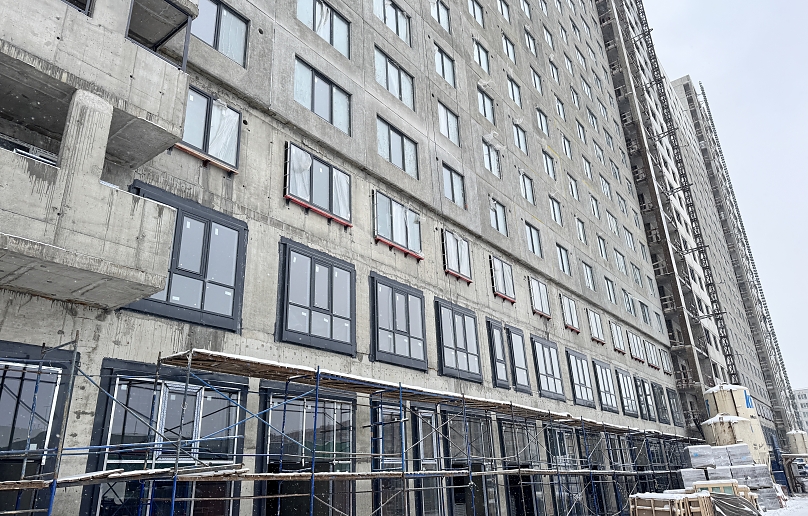

  • Строительные работы активно приближаются к завершению: монтаж оконных конструкций выполнен в объеме 97,9% с 1-й по 3-ю секцию.

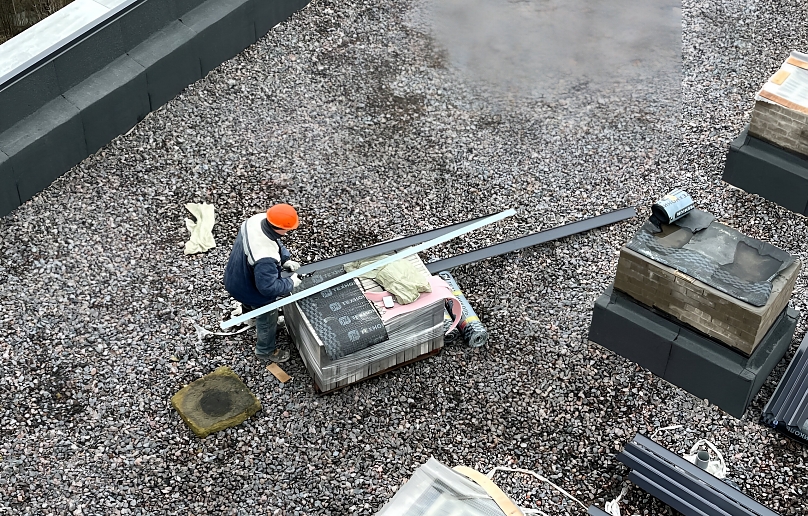

  • Активно продолжаются работы по заполнению межпанельных швов и кровельные работы.

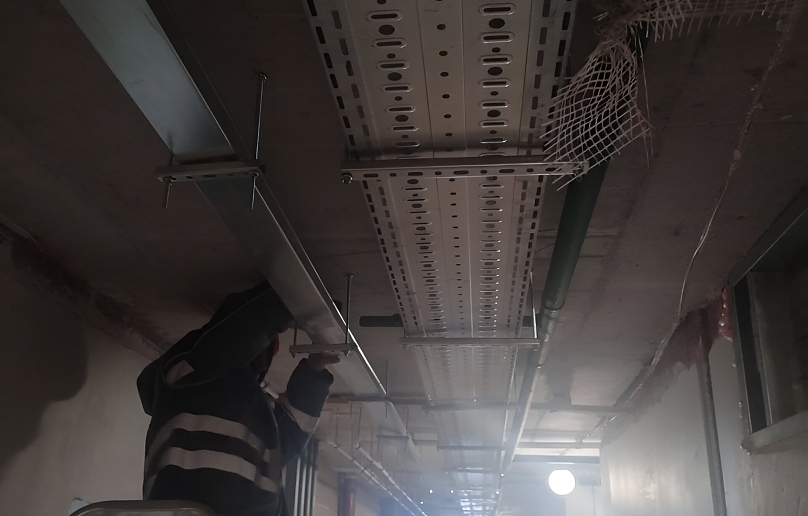

  • Продолжаются работы по устройству стяжки пола (3577 кв.м. с 1-й по 3-ю секцию), работы по штроблению под системы электроснабжения (ЭОМ) и сигнализации (СС) (75 номеров с 1-й по 3-ю секцию на 17 -20 этажах), монтаж противодымной и общедомовой вентиляции, монтаж радиаторов отопления (110 шт. с 1-й по 3-ю секцию).

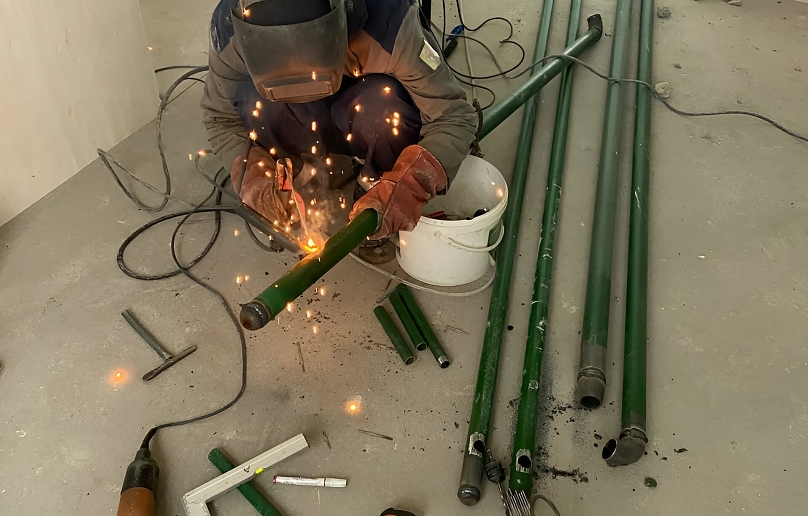

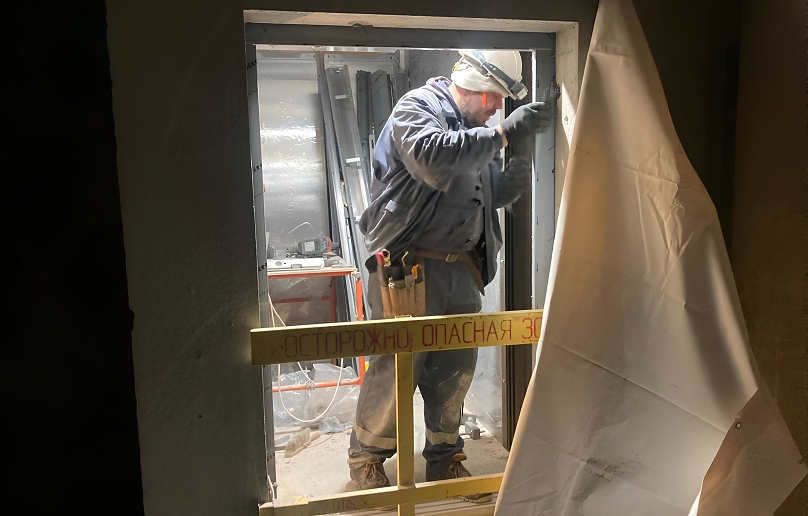

  • Ведутся внутренние работы: штукатурные работы (18 307 кв.м. с 1-й по 3-ю секцию на 14—19 этажах), монтаж инженерных систем пожаротушения и устройство инженерных коммуникаций на первых этажах коммерческих помещений.
  • Начали работу по установке лифтов и за первые 2 недели февраля установлено 6 шт.

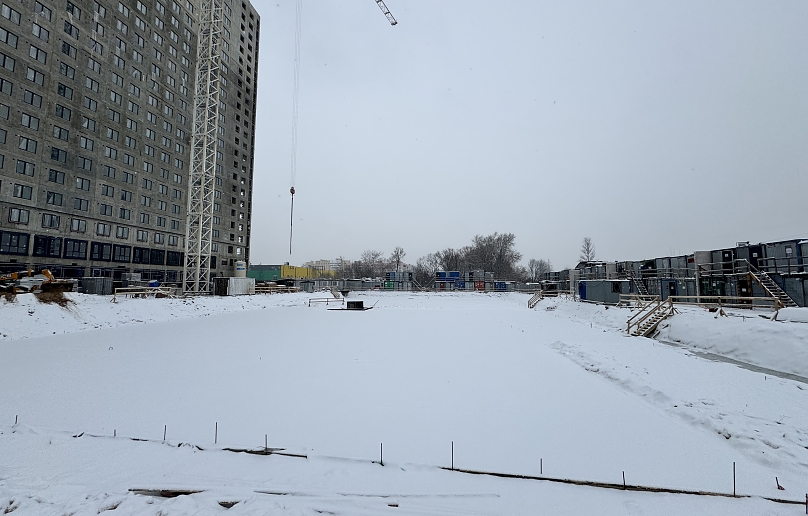

  • Завершили работы по устройству подбетонки под здание физкультурно-оздоровительного комплекса (ФОК) в объеме 1709 кв.м.
